发布时间:2019-09-10  |  查看率:3  |  作者:互联网

清洗中心  刘强哲

201941,我公司承担的榆能横山电厂的#1百万机组化学清洗圆满结束。俗话说:一年之计在于春。2019年春节刚过我们就迅速赶往榆能横山电厂,参加由上海电建承建的#1机组的化学清洗工作。

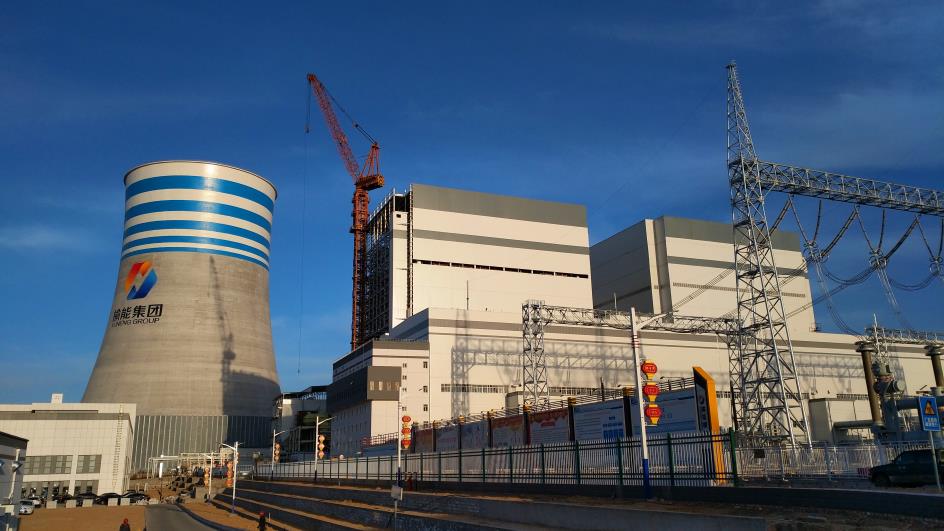

榆能横山电厂位于榆林市横山区波罗镇。去年我们参加了由山东电建承建的榆能横山电厂的#2机组的清洗工作,安全顺利圆满的完成了#2机组的化学清洗任务。今年我们在总结#2机组经验基础上并结合#1机组的实际情况,在保证质量与安全的前提下,对化学清洗系统做了优化,减少了施工量与施工难度。但是在实际施工过程中,我们还是克服了不少困难。首先,陕北这边风沙特别大。在装卸车辆,吊运管道时,要保证施工的绝对安全,就要做好特别的安全措施,在风大的时候禁止吊运,在装卸、吊运时做好安全隔离,装卸吊运的指挥人员都是持证进行操作,安排的都是有经验、工作细心的人,在吊运过程中配监护人专门进行监护。其次是温度低。虽然春节已过,西安百花已开放、春色已满园,但榆林这边依旧是冰天雪地、枯树荒草。我们在施工时要针对性的做好设备的防冻措施,在施工时还要注意施工人员的防寒保暖,以保证施工过程的绝对安全。对所有的蒸汽管道和容易触碰到的系统管道采取保温处理,并悬挂安全警示牌,以防止管道烫伤。三是临时系统临时会调整带来了很大的不确定性。还有许多地方施工,受施工环境影响,叉车不能进去,很多管道都需要人工进行搬运,耗时耗力;交叉施工面特别大,要及时与相关方面进行沟通,做好协调。

由于是基建机组,我们需要协调的地方特别多,无论是承建方上海电建、建设监理单位西北电建、调试单位上海调试所,还是业主单位榆能横山电厂,我们项目组都需要去协调。前期项目组只有何瑜和董荣两人,后期由于业主单位临时让我们清洗生水加热器,两人实在是忙不过来,所以我就紧急赶往施工现场。在我赶到现场之后,我们三人分工协作,各司其职。现场有啥需要解决的事情及时协调予以解决,有什么能提前解决的,我们都提前予以解决,以保证不影响正常施工。

在炉前碱洗和生水加热器清洗完成之后,325日开始对炉侧进行碱洗和酸洗,在给低温省煤器上水打压时,发现低温省煤器有三个厂家模块出现漏点,试运指挥部临时决定低温省煤器不参加碱洗,待漏点问题问题解决之后一定要参加酸洗。327日,锅炉碱洗完成,锅炉系统冲满保护液,待低温省煤器漏点处理完成之后进行酸洗。利用这段时间检查咱们的临时系统,看哪块需要完善尽快予以完善。329日晚,试运指挥部临时又决定330日开始进行酸洗,低温省煤器有漏点的那三路不参加酸洗。我们又临时调整工作计划,以保证工作顺利推进。经过两天的努力,41日下午锅炉酸洗圆满结束,腐蚀指示片各项指标均满足要求,监视管清洗干净,钝化膜完整。在碱洗和酸洗期间,项目组和施工队伍都是两班倒。每个质量点我们都要反复确认,在水冲洗时每一个回路都必须出水特别清澈,加药量严格按照工艺要求进行,温度以及PH必须控制在合适的范围,以保证清洗效果。晚上,我们项目组人员在交接班后还得继续在现场值守,因为我们交接班的时间,试运指挥部都要开协调会,有关方面随时也会来现场监督检查工作,还要向业主实验室送样进行监督化验等等,每天下班都在九点以后,吃完饭回到住的地方都在十点以后。好在付出总有回报,细心必出精品,此次化学清洗圆满、顺利的结束了。

在酸洗结束之后,立即召开验收评价会,在验收会上各有关方面都对我们的工作给予了高度肯定,对我们的清洗效果表示认可。会后,上海电建在#1机组外悬挂横幅“热烈庆祝榆能横电项目#1机组酸洗顺利完成”,业主单位在集控室电子屏上也写有“热烈祝贺#1机组化学清洗顺利完成”。无论是业主单位榆能横电,还是承建单位上海电建都表示我们的合作很愉快,纷纷表示希望以后能多多进行合作!
